Tidsplan for projektet

Her finder du tidsplanen for projektet. Tidsplanen bliver løbende opdateret ifm. ændringer.

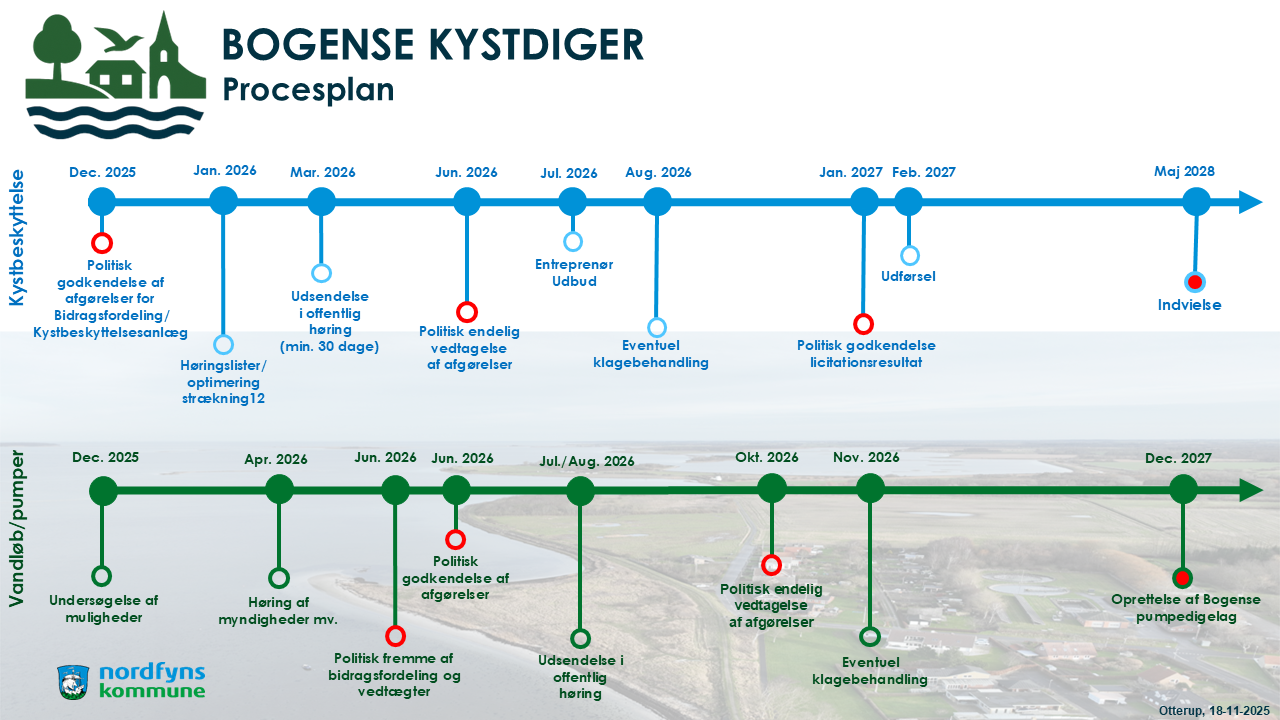

Procesplan for Bogense Kystdiger med to tidslinjer: kystbeskyttelse (blå) og vandløb/pumper (grøn). Viser milepæle fra dec. 2025 til maj 2028, inkl. politiske godkendelser, høringer, entreprenørudbud, klagebehandling, udførelse og indvielse.
Procesplan for Bogense Kystdiger med to tidslinjer: kystbeskyttelse (blå) og vandløb/pumper (grøn). Viser milepæle fra dec. 2025 til maj 2028, inkl. politiske godkendelser, høringer, entreprenørudbud, klagebehandling, udførelse og indvielse.

I forbindelse med Teknik- og Miljøudvalgets (TMU) møde den 3. december 2025 godkendte TMU en revideret procesplan for Projekt Bogense Kystdiger.

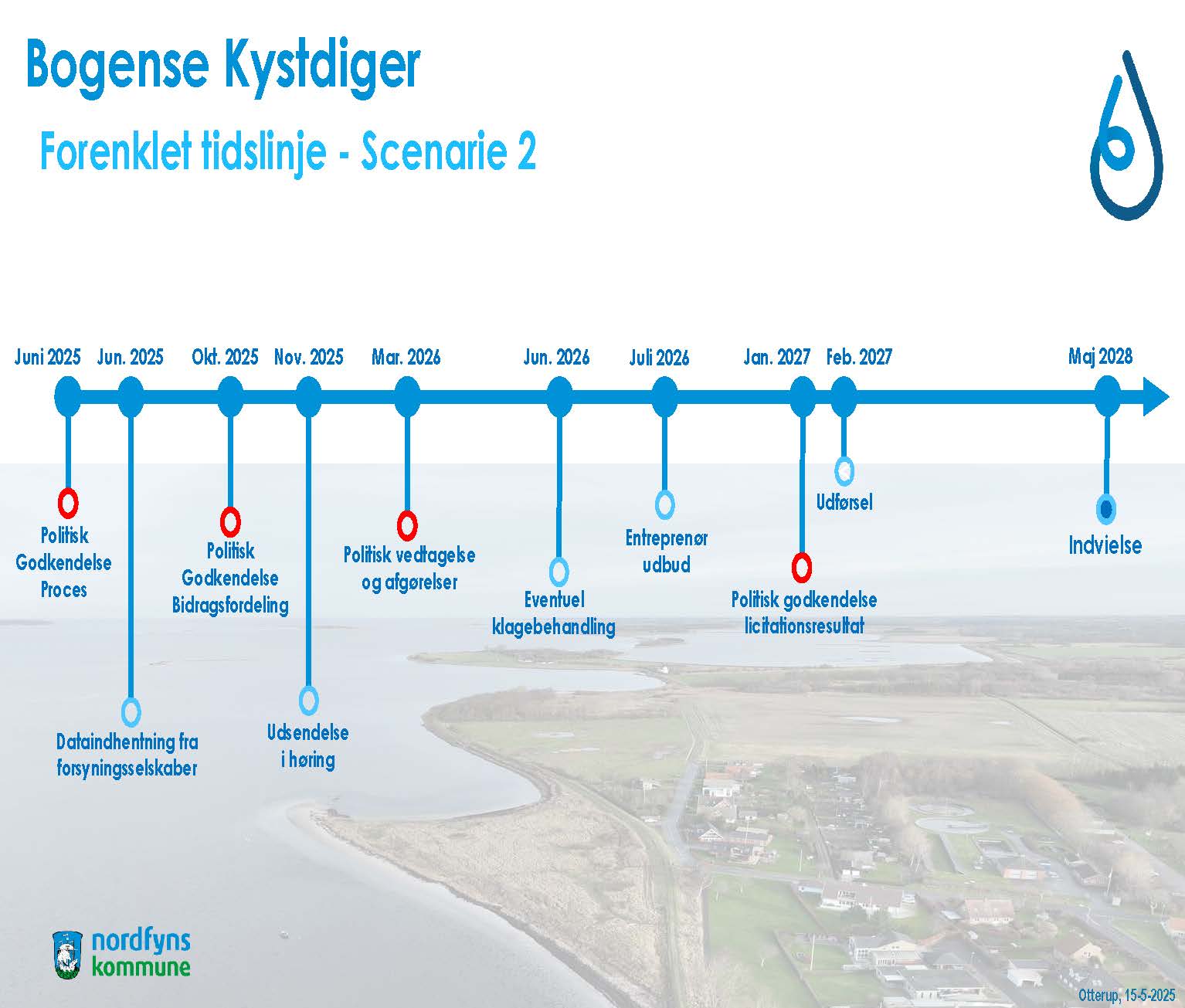

Revisionen af tidsplanen sker på baggrund af, at der siden vedtagelsen af den tidligere procesplan den 26. juni 2025 er kommet ny viden om de digelag, der tidligere har eksisteret i Bogense. Dette har givet anledning til at revidere procesplanen, som nu opdeles i to spor.

Processen deles op i to spor:

  1. Kystbeskyttelsesanlæg og bidragsfordeling for kystbeskyttelsen
  2. Afklaringsproces for vandløb og bidragspligtige efter vandløbslovens kapitel 5, herunder – når dette er afklaret – oprettelse af et fælles pumpe- og digelag.
